Ao contrário dos títulos AAA, que possuem orçamentos de marketing que rivalizam com o PIB de pequenas nações, os jogos indie operam em um espectro financeiro vasto. Entender onde seu projeto se encaixa é o primeiro passo para não falir antes do lançamento.

O custo não é apenas dinheiro gasto; é uma troca entre tempo e capital. Dados recentes da indústria dividem o desenvolvimento em três categorias principais:

Escala do Projeto Orçamento Estimado Estrutura da Equipe Exemplos Notáveis
Micro / Solo US$ 100 - US$ 50.000 1 a 2 pessoas (Multitarefa) FNAF (~$100), Undertale (~$50k)
Média Escala US$ 50.000 - US$ 200.000 3 a 5 especialistas Among Us
High-End Indie US$ 200.000 - US$ 1.000.000+ 10+ pessoas, Freelancers Hades, Baldur's Gate 3 (Early Access)
"Atenção ao Custo Oculto: Desenvolvedores solo muitas vezes ignoram o valor de suas próprias horas. Se você trabalha 2.000 horas no seu jogo e sua hora técnica vale $30, seu jogo custou $60.000, mesmo que você não tenha sacado dinheiro do banco."

Onde o dinheiro realmente vai?

Para um estúdio indie profissional, a distribuição de verba segue um padrão muitas vezes surpreendente para iniciantes:

  • Desenvolvimento (Salários): 50-60% - A maior fatia. Programadores, artistas e designers precisam comer.
  • Marketing: 25-30% - O erro fatal é não reservar verba para aquisição de usuários.
  • Hardware e Licenças: 10% - Computadores potentes, licenças de software (Adobe, IDEs profissionais) e kits de desenvolvimento (DevKits de consoles).
  • Contingência: 10-15% - O fundo de emergência sugerido por executivos da Bithell Games para cobrir atrasos inevitáveis.

Desenvolver um jogo profissionalmente exige rigor. O processo é dividido em fases distintas para evitar o temido "scope creep" (aumento descontrolado do escopo).

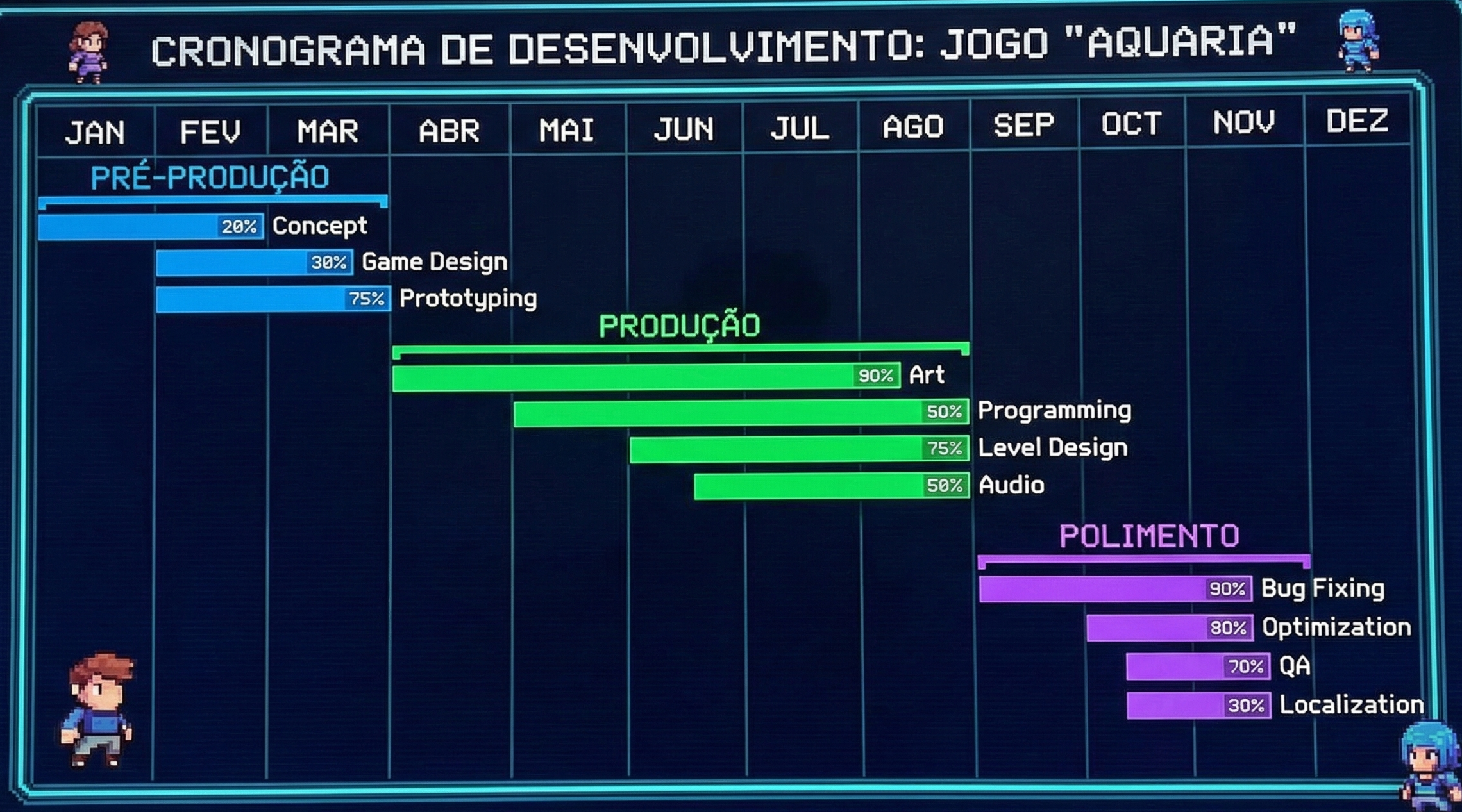

Gráfico de Gantt mostrando as fases de pré-produção, produção e polimento
A Linha do Tempo: A produção (coding/arte) ocupa cerca de 70% do tempo, mas a pré-produção define se o jogo será viável ou não.

Fase 1: Pré-Produção e o GDD

Antes de escrever uma linha de código, nasce o Game Design Document (GDD). Ele é a "bíblia" do projeto, contendo mecânicas, história, perfis de personagens e estilo de arte.

Duração média: 1 a 3 meses.
Custo: Baixo (apenas tempo da equipe principal).
Meta: Criar um protótipo "feio" mas funcional para provar que a ideia é divertida.

Fase 2: Produção (O Caos)

É aqui que a mágica (e o estresse) acontece. A equipe cresce e as tarefas são divididas:

  • Programadores: Escrevem a lógica em C# (Unity), C++ (Unreal) ou GDScript (Godot).
  • Artistas: Criam assets 2D/3D, texturas e animações. A escolha do estilo (Pixel Art vs. 3D Realista) impacta drasticamente o orçamento aqui.
  • Sound Designers: Muitas vezes negligenciado, o áudio é crucial. O uso de IA para dublagem (como ElevenLabs) tem surgido como medida de corte de custos para indies.

Fase 3: O Pesadelo da burocracia (Lançamento)

Publicar não é apenas clicar em "upload". Envolve questões fiscais complexas, especialmente para vendas globais. Utilizar um Merchant of Record (MoR) como a PayPro Global pode aliviar a carga administrativa de lidar com impostos (IVA, GST) em dezenas de países, permitindo que o desenvolvedor foque no código.

Onde você vende seu jogo define seu público e sua margem de lucro. Cada loja digital tem regras, taxas e culturas diferentes.

Plataforma Taxa (Revenue Share) Taxa de Entrada Perfil do Usuário
Steam 30% (Padrão) US$ 100 por jogo Massivo. Onde a maioria das vendas acontece, mas a visibilidade é difícil.
Epic Games Store 12% Zero Curadoria mais fechada, público acostumado com jogos grátis e exclusivos.
GOG 30% (Flexível no lançamento) Nenhuma Nicho (21.9M usuários). Foco em jogos sem DRM e comunidade engajada.
Itch.io 0-30% (Você escolhe) Nenhuma Experimental, artístico, game jams. Ótimo para testar conceitos.
Dica Pro: Vender através do seu próprio site oferece controle total e margem de 100% (menos taxas de cartão), mas transfere para você a responsabilidade técnica e fiscal de cada transação global.

O mito de que "se você construir, eles virão" morreu. O marketing deve começar pelo menos 6 meses antes do lançamento.

O Arsenal do Desenvolvedor:

  • Trailers: Você precisa de múltiplos vídeos. Um teaser rápido, um trailer de gameplay focado em mecânicas e um trailer narrativo.
  • Demos e Prologues: Oferecer uma fatia gratuita do jogo aumenta drasticamente a conversão e ajuda a coletar feedback de bugs antes que eles destruam sua reputação na Steam.
  • Eventos: Participar da PAX, GamesCom ou festivais digitais da Steam (Steam Next Fest) é a melhor forma de conseguir "Wishlists" (listas de desejos), a métrica mais importante para o algoritmo das lojas.

Construção de Comunidade

Jogos como Cult of the Lamb e Hades não apenas lançaram trailers; eles construíram cultos (literalmente, no primeiro caso). O uso do Discord para comunicação direta e do TikTok/Shorts para mostrar bastidores cria "Early Adopters" leais que defenderão seu jogo contra críticas negativas.

Jogos indie que marcaram presença no mercado
Jogos indie que marcaram presença no mercado.

Lançar o jogo é apenas o começo da fase final. O suporte pós-lançamento (correção de bugs, DLCs) é vital para a longevidade. Além disso, a portabilidade (levar o jogo de PC para Switch ou Mobile) pode dobrar sua receita, mas exige contratar serviços de porting ou investir meses em otimização de código.

Desenvolver jogos indie em 2025 é uma jornada de alto risco e alta recompensa. Exige que o criador seja artista, engenheiro e empresário simultaneamente. Mas, como provam as histórias de sucesso, quando a alquimia funciona, o resultado não é apenas lucro, mas a criação de cultura.
